首页 > 案例 > 直径300mm太阳光模拟器-机械臂外挂的HUD组件老化验证

直径300mm太阳光模拟器-机械臂外挂的HUD组件老化验证

发布时间:2026-10-27 来源:科迎法

某公司要给 HUD 组件做光照老化与性能测试,工位在产线旁的检测区,样品装在机械臂末端。方案书只有四页:光斑直径不小于 300mm,光源到样品 1.1 米,发散角不超过 8 度,功率压到 5 千瓦以内。参数不算苛刻,难的是这些数字要装进一个能被机械臂带走的箱体。

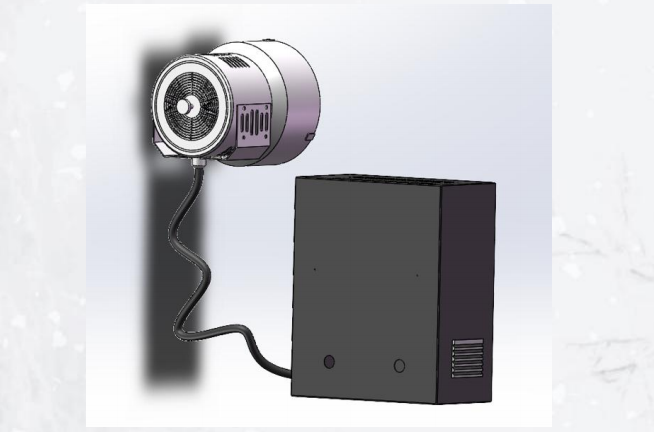

直径300mm太阳光模拟器产品实拍

一个装不进工位的太阳

实验室做光照老化,常规是暗室加固定光路,光源和样品都不动。某公司的现场不是这样:机械臂在动,工位两侧是物流通道,腾不出暗室。

按一体式做,光源、电源、散热、控制全压在一个箱体里,重量最后都落在机械臂上,机械臂选型得跟着放大一圈,成本跑到设备之外。所以第一版方案就拆成两块:光源箱只管出光,挂机械臂;电源箱只管供电与调制,放移动柜。这个拆分定死了后面所有参数的上限,分配下来是光源箱 5kg±0.5kg、灯筒 D280mm×L400mm,电源箱 600×500×250mm。

φ300mm 光斑与 1.1 米的工作距离

有效辐照面积写的是「直径 ≥300mm,1.1 米处测量」。重点在后半句:不贴着出光口量,而是在样品实际所在的位置量。

距离一拉开,光斑变大,辐照度按距离平方衰减,所以功率和光学余量都要按 1.1 米这个截面算,最终落在样品面上的是 1000W/m²,700–1000W/m² 内手动可调。发散角 ≤8° 是另一个约束:HUD 的失效逻辑来自远处一个很小的强光源,投到挡风玻璃上只是一个亮点。光源散得太开,模拟出来就不是太阳而是一盏灯,入射角分布偏离真实工况,结论没法往实车上迁移。

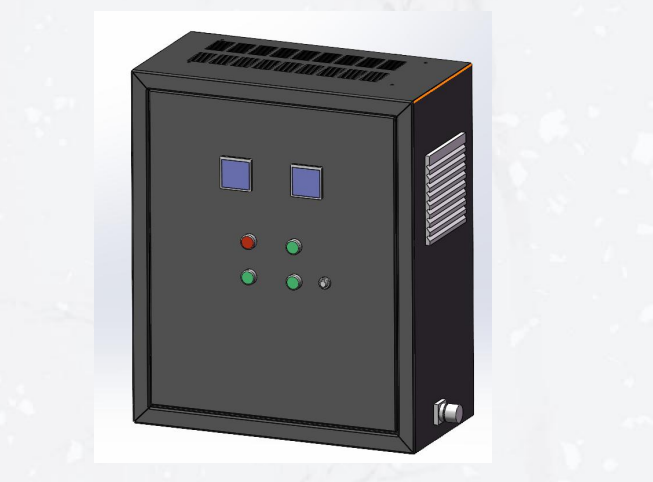

直径300mm太阳光模拟器设备规格外形

为什么工作距离定在 1.1 米

1.1 米不是光学算出来的,是被机械臂行程和工位布置定死的。距离一定,光斑尺寸、均匀度、中心辐照度就全部变成「必须在 1.1 米处成立」的指标。同样的出光口径,距离越远光斑越大、中心辐照度越低;要把 1000W/m² 稳在这个距离上,输出必须留余量,这份余量最后体现为功率和散热。

各项指标怎么排优先级,站内的 太阳光模拟器选型指南 有一套管用的判断顺序,这里按它的逻辑走了一遍。

金卤灯配独立 EPS 的光源架构

光源用金属卤化物灯,有效波段 400–1100nm,覆盖 HUD 组件在可见光到近红外的主要敏感区间。单组灯功率 ≤5kW,走 AC220V/50Hz 市电,不必单独拉动力电。

每组灯配一套独立 EPS 实时反馈,保持恒功率输出。输出是电子式方波直流,无频闪,这对图像类测试比想象中重要,频闪会在相机采样周期上叠一层周期误差,同一样品连拍几张,亮度读数会跟着闪。把多组灯叠成面内均匀的光斑,靠的是光路里的阵列式透镜组与复眼透镜,先把每组能量切碎再叠加,单灯的不均匀被平均掉。

恒功率输出为什么比更大功率重要

老化测试连续跑几百小时,测的其实是样品变了多少。光源自己在漂,样品的变化就和光源的漂移混在同一个读数里,事后分不开。恒功率做的是让光源这一侧尽量不动,它不提高任何一项指标的上限,但决定这些指标在几百小时里还算不算数。

三项指标分开评定,光谱 B、不均匀度 B、时间 A

这台设备的三项指标不在同一档:光谱匹配度 B级,辐照不均匀性 B级,时间不稳定性 A级。三项各自评定、各自出结论,不合并成一个笼统的等级。

这个组合是取舍的结果。光谱与不均匀度影响的是某一时刻、某一片区域照得准不准,对 HUD 组件的判据要求来说 B级 够用,再往上意味着换光源、加滤光片、抬成本,测试结论不会因此改变。时间不稳定性不一样,老化测试的时长本身横跨几小时到几百小时,光源在这段时间里必须稳,所以这一项按 A级 做。

分级方法参照 IEC 60904-9,三项的评定结果分别写进出厂检验报告,以报告里的分项数据为最终依据。

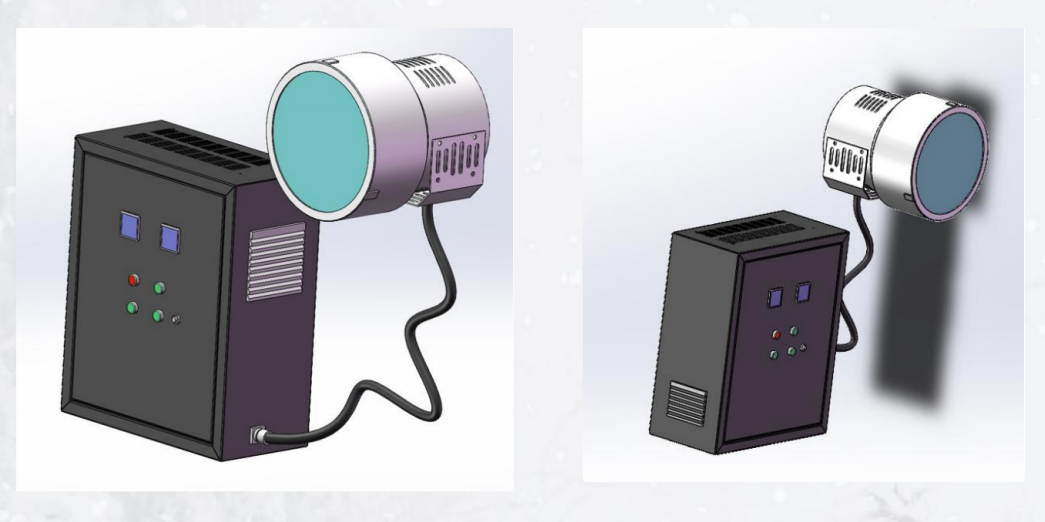

直径300mm太阳光模拟器产品初步方案

不均匀度为什么按面内各点算

300mm 光斑要罩住整块 HUD 组件。只校中心一点,中心读数漂亮,边缘可能已经掉下去一截,同一批样品放在光斑不同位置,老化程度就不一样,横向对比直接失效。所以不均匀度是面内量:在有效辐照面取若干点,看每点相对面平均值的偏离。用多组灯叠加而非单灯投远,原因也在这里。

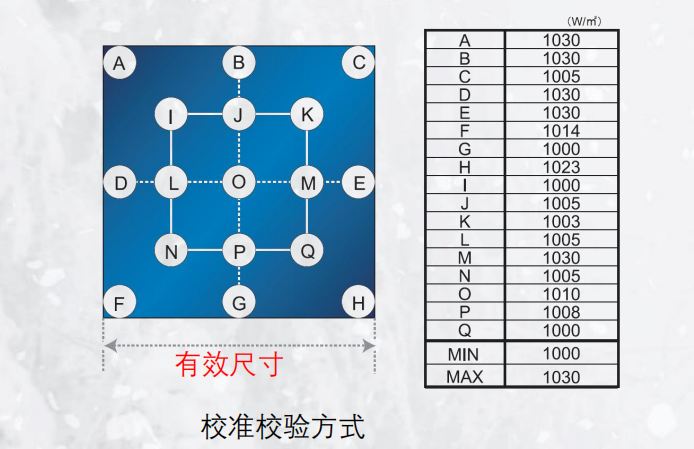

太阳光模拟器辐照不均匀性

长时老化时,衰减与补偿要放在一起看

灯管初始功率点设在 80% 左右,不是为省电,是留出向上调制的余量。灯管工作 1000 小时后光强衰减到 900W/m²,这时 EPS 把功率点调到 90% 左右,辐照度重新回到 1000W/m²。

这两件事必须放在一句话里看。只讲会衰减,等于说设备越用越暗;只讲可自动补偿,等于回避了灯是耗材这个事实。调制范围是功率 70%–100%,灯组整体与单只灯都能单独调。能不能撑住长时测试,看的不是第一次开机的读数,而是第 800 小时、第 1000 小时还能不能回到同一个数。


分体式在机械臂上的落地方式

光源箱外挂机械臂,灯筒 D280mm 那一端预留四个 M8 螺纹孔,螺栓直接配装,不用另做转接件。电源箱外挂移动控制柜,600×500×250mm 在柜侧挂得住。按检测光斑大小与测量高度,还能配升降与倾角装置。

这类需求在车载场景里很常见,站内的 车载HUD阳光模拟测试系统 就是按「光照部分轻、供电部分重」做的整机方案,与本项目的分体式做法同源。

校准依据与耗材口径

验收的校准依据是 JJF1615-2017 太阳模拟器校准规范,光斑尺寸、辐照度、不均匀度这几项都按这份规范的方法测。

有一件事要在合同阶段讲清:光源是核心部件,同时也是耗材。本项目光源寿命 ≥1000 小时,质保 1000 小时。把它当永久件来规划备件和停机窗口,后面一定出问题,测试本身就在消耗灯的寿命,跑得越勤,换灯越早。测试计划里若还有温湿度循环与多因素叠加,那是另一套系统在管,见 HUD光照老化试验箱。

这个项目对同类需求的三条参考

第一,先定距离再定功率,工作距离被工位和机械臂定死,不是自由参数。第二,把光源和电源分开,让机械臂只承担扛得动的重量。第三,等级按分项谈,三项里哪项是硬约束、哪项做到 B级 就够,搞清楚了才知道钱该花在哪。

想横向比较不同辐照面积的方案,可以看 大面积太阳光模拟器 那个 3M×3M 平台的搭建记录,面对的是同一类问题,光斑做大之后均匀度和功率怎么重新分配。

产品线的完整分类在 太阳光模拟器产品中心。有类似工位改造的项目,可通过 联系科迎法 页面把现场条件发过来,先判断能不能用分体式解决。
